Economía

Megapuerto de Chancay: priorizarán solo seis de los 21 proyectos de inversión hasta 2027 por falta de financiamiento

Comisión del Congreso advierte abandono estatal en zonas de influencia del Puerto Chancay. Más de S/800 millones en proyectos estratégicos siguen sin financiamiento pese a continuas gestiones ante el MEF, MTC y el Consejo de Ministros.

Comisión del Congreso advierte abandono estatal en zonas de influencia del Puerto Chancay.
Comisión del Congreso advierte abandono estatal en zonas de influencia del Puerto Chancay. | Composición LR/ IA

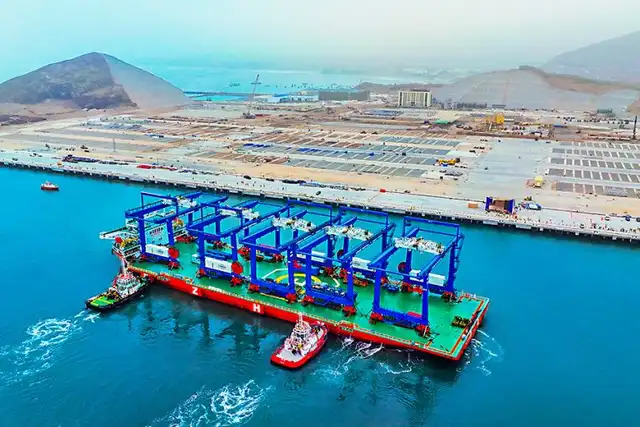

Mientras el Hub Portuario de Chancay se consolida como la obra de infraestructura privada más importante del país en décadas, representando cerca del 1% del producto bruto interno (PBI) nacional, el Estado peruano lleva más de dos años sin asignar presupuesto para los 21 proyectos de inversión estratégica que requiere con urgencia la zona de influencia que abarca Barranca, Huaral, Lima Norte y el Callao.

En la sesión de la Comisión Especial proyecto multipropósito de Chancay, presidida por el congresista y candidato presidencial Roberto Sánchez, se puso en evidencia la falta de voluntad política del Poder Ejecutivo para financiar ese portafolio, valorizado en S/840 millones.

TE RECOMENDAMOS

ALFONSO LÓPEZ-CHAU EN VIVO Y ¿VACANCIA A BORDO? | QUE NO SE TE OLVIDE CON CARLOS CORNEJO

El asesor de la Jefatura de la Autoridad Nacional de Infraestructura (ANIN), Alberto Marquina Pozo, recordó que la entidad —facultada desde septiembre del 2024 mediante decreto legislativo para identificar, priorizar y ejecutar proyectos— procesó una cartera inicial de más de 1.000 iniciativas y la redujo a 21 proyectos estratégicos territoriales, aprobados en marzo del 2025.

Más de S/800 millones en proyectos estratégicos siguen sin financiamiento pese a múltiples gestiones ante el MEF, MTC y el Consejo de Ministros.

Más de S/800 millones en proyectos estratégicos siguen sin financiamiento pese a múltiples gestiones ante el MEF, MTC y el Consejo de Ministros.

Este portafolio incluye tres proyectos de salud, dos de agua y saneamiento, tres comisarías, el fortalecimiento de una capitanía, un proyecto de riego, dos de seguridad vecinal y nueve proyectos viales. El problema es que actualmente ninguno de esos 21 proyectos cuenta con presupuesto asignado.

El funcionario de ANIN señaló que se han realizado gestiones ante el Ministerio de Economía y Finanzas (MEF), el Ministerio de Transportes y Comunicaciones (MTC), ProInversión y el Ministerio del Interior (Mininter), y también se exploró la posibilidad de financiar algunos mediante obras por impuestos (OXI). El resultado ha sido el mismo en todos los casos: sin respuesta por limitaciones en la caja fiscal.

Con más de dos años de retraso, la inflación ya habría elevado el costo real del paquete. "Estimamos fácilmente que ya con un 5% o 10% de incrementos, solo por efectos de inflación, esto debería estar ya por encima de los 1.000 millones hoy en día", advirtió Marquina Pozo.

Megapuerto de Chancay: Priorización de proyectos de emergencia

Ante el bloqueo presupuestal, la ANIN presentó una priorización de emergencia. En primer lugar, ubica seis proyectos de orden público, seguridad y defensa, con un costo cercano a S/94 millones (con costos tras la inflación, S/100 millones). La propuesta es ejecutable en dos tramos: S/35 millones este año y S/58 millones el siguiente, hacia el 2027.

"Con alrededor de S/100 millones podríamos resolver el problema de seguridad en todo el ámbito de acuerdo con los proyectos priorizados", señaló.

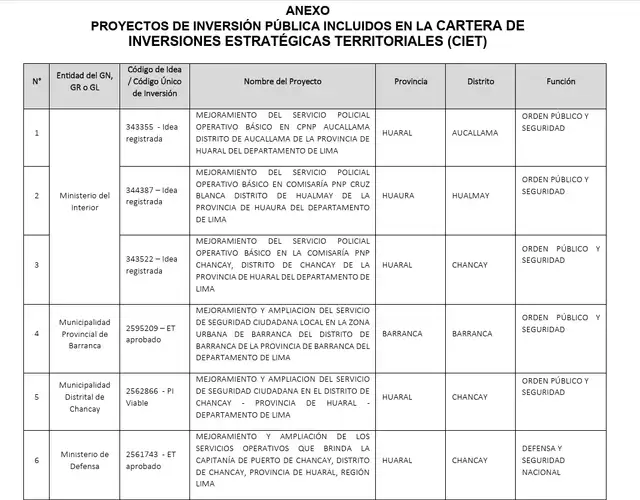

La República pudo conocer que los seis proyectos prioritarios de la ANIN son tres comisarías, dos proyectos de seguridad ciudadana y una capitanía de puerto en zonas como Aucallama (Huaral), Hualmay (Huaura), Barranca y Chancay (Huaral).

Los seis proyectos de inversión prioritarios en las zonas de influencia del megapuerto de Chancay.

Los seis proyectos de inversión prioritarios en las zonas de influencia del megapuerto de Chancay.

Respecto a la programación, se indicó que las comisarías estarían listas hacia diciembre del 2027, siempre que las obras se inicien de manera inmediata, mientras que las infraestructuras de seguridad y la capitanía se concretarían en agosto de ese año.

  • En cuanto al financiamiento, se plantearon diversas alternativas. La primera consiste en aplicar el mecanismo de Obras por Impuestos (OXI) con el Certificado de Inversión Pública Regional y Local (CIPRL), que es un documento emitido por el MEF, que reconoce y devuelve a las empresas privadas el monto invertido en proyectos de infraestructura bajo el mecanismo de Obras por Impuestos, a través del Gobierno Regional (GORE), propuesta que ya fue presentada formalmente, aunque aún se encuentra a la espera de respuesta.
  • La segunda opción contempla que los sectores de Interior y Defensa proyecten sus gastos a diciembre del presente año, con el fin de evaluar la disponibilidad de saldos presupuestales que permitan ejecutar estos proyectos prioritarios.
  • Una tercera alternativa considera facultar a la Presidencia del Consejo de Ministros (PCM) para emitir el Certificado de Inversión Pública-Gobierno Nacional (CIPGN), documento emitido por el MEF, que reconoce la inversión de empresas privadas en proyectos de Obras por Impuestos del Gobierno Nacional). Si bien esta vía demanda más tiempo, no ha sido descartada. Finalmente, se mencionó la posibilidad de recurrir al endeudamiento con participación del MEF como mecanismo para destrabar el financiamiento.

El contexto adquiere especial relevancia si se considera que Chancay representa aproximadamente el 1% del PBI nacional y que su zona de influencia abarca Barranca, Huaral, Lima Norte y el Callao. Como recordó la Municipalidad Distrital durante la sesión: "Chancay no funciona solo."

Roberto Sánchez: "Ni un sol ha regresado a Chancay"

Sánchez criticó que, pese a las reuniones técnicas, multisectoriales y coordinaciones con autoridades locales, "no ha habido esa responsabilidad del MEF, MTC, y menos del Consejo de Ministros ni del presidente de la República."

"Es una vergüenza que solo el privado haya avanzado, y cuando se trata de una visión de alta responsabilidad con el desarrollo económico del país, no haya voluntad política para asignar mínimamente recursos", afirmó. Y agregó: "Es increíble, ni un sol de inversión del Estado ha regresado a Chancay."

El legislador también cuestionó la inoperancia en torno al fondo social de Chancay, que solo ha avanzado en métricas de recaudación y distribución, pero carece aún de un reglamento de gobernanza.

"¿Tan difícil es hacer un reglamento que regule la gobernanza y la articulación? No sé si es falta de interés, negligencia, ignorancia, no sé qué razones apelar para encontrar una justificación tan básica y elemental." En ese contexto, indicó que "el desarrollo de Chancay en la provincia de Huaral está vilmente abandonado. Ni salud, ni educación, ni cultura hay recursos."

Cabe recordar que la sesión contó con la participación del presidente del consejo directivo del Centro Nacional de Planeamiento Estratégico (Ceplan), la Autoridad Nacional de Infraestructura (ANIN), la Municipalidad Distrital de Chancay y la Autoridad Nacional Autónoma para el Desarrollo Estratégico Integral de Chancay (ANA).

Quien no apareció fue Rodolfo Acuña, titular del MEF, invitado para informar sobre las inversiones; ante su ausencia, Sánchez indicó que esperan un documento de su parte.
