Contraloría detecta perjuicio de S/ 230.194 en obra de Tambogrande

Los encargados de la revisión del expediente de las áreas de Servicios Técnicos de Ingeniería e Infraestructura y Desarrollo Urbano Rural emitieron opinión técnica favorable para la aprobación de los estudios del proyecto.

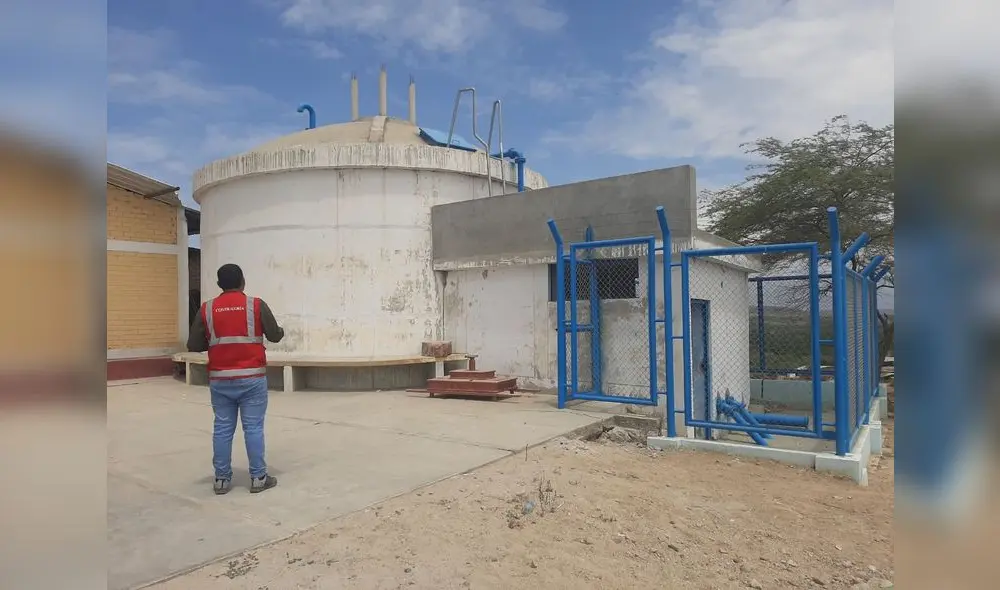

Inspectores evidenciaron fallas en obra. Foto: Contraloría.
Inspectores evidenciaron fallas en obra. Foto: Contraloría.

Las irregularidades en el expediente técnico para la obra de instalación del servicio de agua potable y de eliminación de excretas en los caseríos de Tambogrande, en Piura, que fue aprobado por funcionarios de la comuna, provocó un perjuicio económico de S/ 230.194, advirtió la Contraloría.

A través del Informe de Control N.° 20279-2021-CG/GRPI-SCE, se puso en evidencia que para la obra de los caseríos de la zona de San Martín CP03, funcionarios de la comuna aprobaron el expediente técnico y su actualización pese a estar incompleto y con deficiencias.

¡BELMONT DEFIENDE ACTUAR DE OBRAS EN VIVO! + KEIKO CELEBRA | SIN GUION CON ROSA MARÍA PALACIOS

Piura contraloria audiencia

Audiencia virtual fue monitoreada por personal de la Contraloría. Foto: Contraloría.

El informe señala que en el procedimiento del año 2017, se omitieron las firmas de especialistas y no cumplieron con lo establecido en las bases integradas del proceso de concurso público para la contratación de un servicio de consultoría.

Entre las deficiencias identificadas en el expediente técnico del Consorcio San Martín está la falta de un Estudio de Impacto Ambiental, tampoco presenta la lectura del levantamiento topográfico del área existente al milímetro ni contiene un estudio de intervención social. Tampoco incluyó autorizaciones que permitieran la obtención de licencia de uso de agua superficial o subterránea debidamente aprobadas por la entidad, y no cuenta con planos de ejecución de obra.

A pesar de estas irregularidades, los encargados de la revisión del expediente de las áreas de Servicios Técnicos de Ingeniería e Infraestructura y Desarrollo Urbano Rural emitieron opinión técnica favorable para la aprobación de este documento. Además, están comprendidos en los hechos un exgerente municipal y un exalcalde, quien aprueba el expediente técnico y su actualización.

A finales de 2017, la entidad firmó un contrato para la ejecución de la obra por más de S/ 34,8 millones. Recién en marzo de 2018 se iniciaron los trabajos, los cuales debieron concluir al siguiente año y luego por adicionales y ampliaciones de plazo, se fijó como fecha de término contractual el 8 de enero de 2020.

Últimas noticias

Resultados de La Tinka del domingo 25 de octubre: números ganadores, premios del Pozo Millonario, boliyapa, S/50.000 y más

Sofía Mulanovich: “Mi propósito era llegar lo más lejos que podía con el surf, porque era lo que amaba hacer”

➤ Descubre tu Horóscopo de hoy por Jhan Sandoval: ¿Qué te deparan los astros este lunes 26 de octubre?

Sociedad

Resultados de La Tinka del domingo 25 de octubre: números ganadores, premios del Pozo Millonario, boliyapa, S/50.000 y más

Resultados de admisión San Marcos 2027-I: LINK OFICIAL para consultar la lista de ingresantes, puntajes y resultados por carrera

Asesinan a conocido animador Romario Cartagena y a una mujer en el jirón Loreto a pocas cuadras de complejo policial en el Callao

Estados Unidos

¿Sabías que el oro de Atahualpa no está en Perú? El país de Latinoamérica donde ocultan el tesoro deseado por españoles

Los únicos 4 países de América Latina que cuenta con una de las mayores reservas de agua de la Tierra

Elecciones en Nueva York 2025: Zohran Mamdani gana la alcaldía y triunfo le da un fuerte golpe a la era Trump

Política

Luis Galarreta sobre autógrafa de ley de facultades legislativas: “Ya está solucionado con la Fe de erratas”

Pedro Castillo: denuncia por presuntos sobornos en ascensos militares podría quedar sin resolución en el Congreso

Catherine Palomino: exasesor la denuncia por presuntamente negociar con presupuestos de alcaldías
