Tumbes: detectan irregularidades en obra de defensa ribereña de río Zarumilla

Contraloría de la República advirtió que el PEBPT aprobó y pagó valorizaciones de trabajos sin sustento de ejecución.

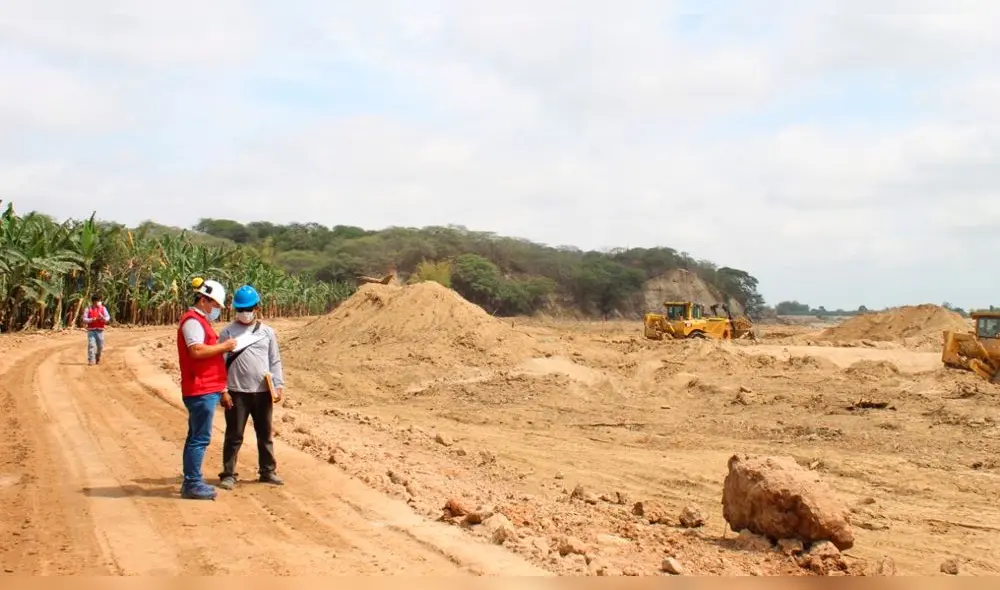

Obras en río Zarumilla de Tumbes
Obras en río Zarumilla de Tumbes

La Contraloría General de la República detectó que el Proyecto Especial Binacional Puyango Tumbes (PEBPT) otorgó conformidad y pagó al contratista, a cargo de la ejecución de la obra de defensa ribereña del río Zarumilla, región Tumbes, más de tres millones de soles, a pesar de no contar con el sustento de la real ejecución de los trabajos.

Según el Informe de Hito de Control n.° 7104-2020-CG/GRTB-SCC, el PEBPT aprobó el pago por una primera valorización del contratista, respecto a los trabajos ejecutados del 9 al 31 de julio que presenta un avance físico del 6.43% y representa una ejecución financiera de S/ 3.923.798.95. Sin embargo, un informe emitido por el supervisor de obra, indica que el avance real de los trabajos fue de 0.37%.

🔴 PAPA LEÓN XIV EN ARGENTINA: Así fue su ENCUENTRO con JAVIER MILEI | #LR

La Contraloría evidenció además que el contratista no presentó documentación que sustente lo siguiente: la ejecución de las partidas de habilitación y mantenimiento de camino de acceso a obra, la excavación masiva con equipo, el acomodo de material excedente, y transporte de material que se consignan en la valorización.

LR Focus

Asimismo, se advirtió que un funcionario -que no contaba con autorización- realizó el registro en el Sistema Integrado de Administración Financiera (SIAF) de la fase de devengado de la valorización, lo que afecta a la transparencia en las operaciones del PEBPT.

Advierten penalidades

A pesar de ello, la entidad pagó la valorización de S/ 3.923.798.95 sin que el inspector de obra advirtiera la aplicación de penalidades al contratista por valorizar trabajos no ejecutados, lo que afecta el control técnico y financiero de la obra.

Durante la inspección física, se evidenció también que no se contaba con la participación de todos los profesionales clave durante la ejecución de los trabajos. Las situaciones adversas fueron comunicadas al Proyecto Especial Binacional Puyango Tumbes para adoptar acciones preventivas y correctivas.

Cabe indicar que, durante el proceso de selección y suscripción del contrato de la obra, cuyo monto de ejecución supera los 60 millones de soles, la Contraloría advirtió que las cartas fianza presentadas por el contratista no cumplían con la normativa aplicable y que el PEPBT otorgó un plazo para que sean reemplazadas, sin indicar sustento legal.

Últimas noticias

➤ Descubre tu Horóscopo de hoy por Jhan Sandoval: ¿Qué te deparan los astros este martes 10 de noviembre?

Confucio y la reflexión que le atribuyen sobre la vejez: “Te apartan suavemente del escenario, pero luego te dan un lugar tan cómodo en primera fila como espectador"

El Niño podría tener un segundo pico en 2027 y elevar el riesgo de lluvias intensas en Perú y Ecuador, según modelo europeo

Sociedad

¿Reventó? Resultados de La Tinka del domingo 8 de noviembre: números ganadores, premios del Pozo Millonario, boliyapa, S/50.000 y más

Paro de transporte: estas universidades e institutos tendrán clases virtuales este 10 de noviembre

¿Teletrabajo y tolerancia por el paro de transporte del martes 10 de noviembre? Esto señala el MTPE

Estados Unidos

¿Sabías que el oro de Atahualpa no está en Perú? El país de Latinoamérica donde ocultan el tesoro deseado por españoles

Los únicos 4 países de América Latina que cuenta con una de las mayores reservas de agua de la Tierra

Elecciones en Nueva York 2025: Zohran Mamdani gana la alcaldía y triunfo le da un fuerte golpe a la era Trump

Política

Jaime Bayly: “Los políticos peruanos, sean de izquierda o de derecha, siempre encuentran la manera de decepcionarte”

INPE remueve a director del penal Barbadillo

“Íber Maravi no estuvo en el ataque terrorista a la comisaría de Vilcashuamán”
