EN VIVO | El Papa León XIV ofrece misa en Buenos Aires, Argentina

GORE Áncash pagó S/ 1,5 millones por trabajos mal ejecutados en obra de canal en Aco

Contraloría identificó que la infraestructura presenta múltiples deficiencias constructivas y de calidad. Además, no se instalaron 23 compuertas necesarias para el control del agua de uso agrícola.

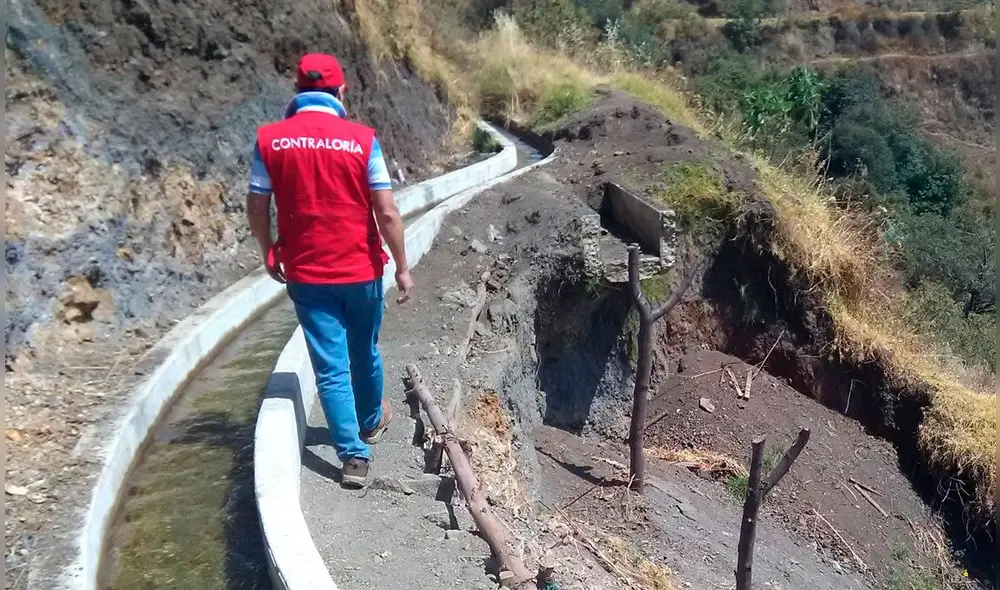

La obra empezó en diciembre de 2018 y debió terminar en junio del 2019. Foto: Contraloría.
La obra empezó en diciembre de 2018 y debió terminar en junio del 2019. Foto: Contraloría.

Mediante el informe n.° 029-2021-OCI/5332-SCC, la Contraloría advirtió que el Gobierno Regional (GORE) de Áncash pagó S/ 1 539 058 por trabajos deficientes y no ejecutados en la obra del canal de irrigación Huactac, en el distrito de Aco, provincia de Corongo. Esta situación afectaría la vida útil de la infraestructura y un posible perjuicio económico a la entidad.

Según explica el ente, durante una inspección a la obra valorizada en S/ 3 663 211 se evidenció que esta presenta múltiples deficiencias constructivas y de calidad, como la falta de sellado de las juntas en los muros, lo cual provoca filtraciones. Asimismo, presenta fisuras y desprendimiento de concreto. No obstante, la entidad pagó S/ 1 516 162 por estos trabajos mal ejecutados.

🔴 EN VIVO | PAPA LEÓN XIV EN ARGENTINA I COBERTURA DE SU VISITA A CÓRDOBA | 10 de noviembre | #lr

Otro aspecto preocupante es que, en dicha visita, la junta de usuarios aseguró que unos 14 metros de canal colapsaron, por lo que tuvieron que ser reconstruidos por los agricultores. Además, se evidenció que en algunos tramos del canal no se realizó el encofrado en ambas caras y presenta un acabado deficiente, datos distintos a lo que se contempla en el expediente técnico.

LR Focus
Contraloría Áncash

Contraloría Áncash

Faltan compuertas

La Contraloría precisa que tampoco se han instalado las 23 compuertas metálicas, necesarias para controlar el caudal de agua para el uso agrícola. De igual forma, no se ha ejecutado el acueducto que permite transportar el agua desde su fuente natural hasta el punto de consumo, ni se ha instalado 130 metros de canal entubado. Pese a ello, el GORE pagó la suma de S/ 22.895.

Obra paralizada

El informe de control indica que esta obra se encuentra paralizada desde hace 19 meses, lo que ha retrasado su funcionamiento en perjuicio de los pobladores. A ello se suma que el Gobierno Regional de Áncash no ha resuelto el pedido de adicional de obra solicitado por la empresa para construir 120 metros de canal tipo I y deducir algunas partidas que no fueron ejecutadas.

Esta situación fue comunicada al gobernador regional de Áncash, Henry Borja Cruzado, para que adopte las medidas preventivas y correctivas del caso que aseguren la ejecución de la obra.

Últimas noticias

Bienvenido a casa, Papa León XIV

Luis Nieto Degregori: “La sexualidad en el antiguo Perú se vivía de manera más natural”

Los ocho años de Robert Prevost en Chiclayo: “Prevost antes de León XIV: respuestas desde Chiclayo”

Sociedad

Los ocho años de Robert Prevost en Chiclayo: “Prevost antes de León XIV: respuestas desde Chiclayo”

Operación “León del Norte”: el Ejército moviliza a 1.000 soldados y camiones todoterreno para blindar al papa León XIV

¿Dónde ver al papa León XIV en Lima del 11 al 16 de noviembre? Estos son los puntos de su recorrido

Estados Unidos

¿Sabías que el oro de Atahualpa no está en Perú? El país de Latinoamérica donde ocultan el tesoro deseado por españoles

Los únicos 4 países de América Latina que cuenta con una de las mayores reservas de agua de la Tierra

Elecciones en Nueva York 2025: Zohran Mamdani gana la alcaldía y triunfo le da un fuerte golpe a la era Trump

Política

Jaime Bayly: “Los políticos peruanos, sean de izquierda o de derecha, siempre encuentran la manera de decepcionarte”

Cámara de Diputados aprueba derogar la Ley Soto y Ley de Extinción de Dominio

Cámara de Diputados EN VIVO: diputados debaten informe que recomienda levantar fuero e investigar a Pedro Castillo
