Tía María: Aplazan fecha de operación comercial de línea de transmisión hasta agosto del 2035

Ministerio de Energía y Minas aprobó los supuestos de fuerza mayor por la Emergencia Sanitaria Nacional y problemática social en torno al proyecto minero ubicado en Arequipa.

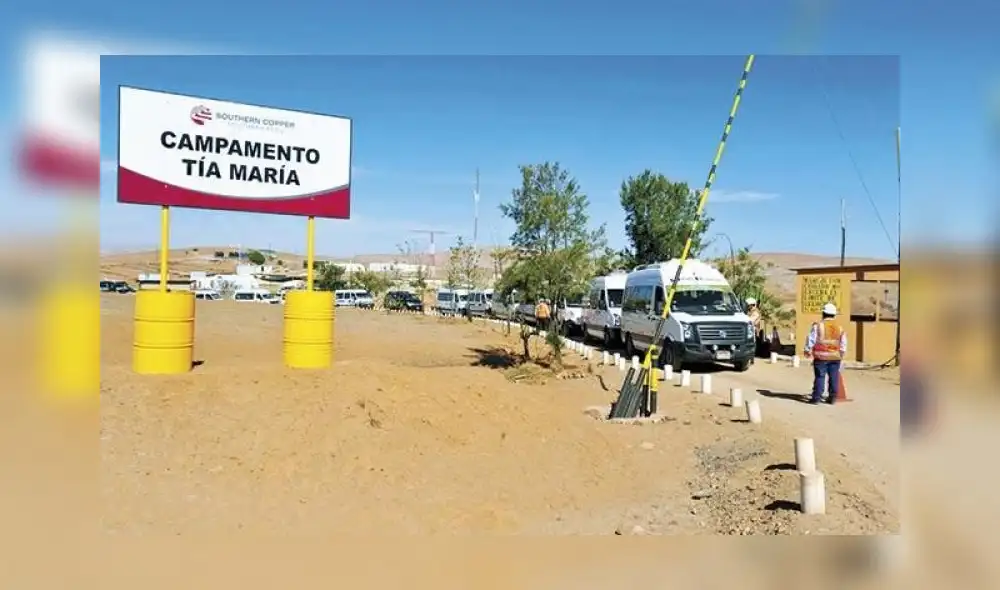

El proyecto Tía María está ubicado en Arequipa.
El proyecto Tía María está ubicado en Arequipa.

El Ministerio de Energía y Minas (Minem) aprobó este martes calificar como fuerza mayor los eventos respecto a la problemática social por el desarrollo del Proyecto Minero Tía María y la Emergencia Sanitaria por la COVID-19, invocadas por Southern Perú a fin de aplazar el inicio de la operación comercial de la línea de Transmisión en 220 kV S.E. Montalvo – S.E. Tía María.

Según la resolución publicada hoy, se detalla que el pasado 17 de julio, Southern Peru Copper Corporation Sucursal del Perú solicitó se modifique el contrato, a fin de que se prorrogue las fechas de las actividades del Calendario de Ejecución de Obras, y se establezca que la fecha de la Puesta en Operación Comercial sea el 30 de agosto de 2025, “por razones de fuerza mayor, debido a la imposibilidad de ejecutar obras vinculadas al Proyecto Minero Tía María”.

QUE NO SE TE OLVIDE con CARLOS CORNEJO | PROGRAMA del 24/09/26 | La República - LR+

Para lo anterior, también se solicitó información al Osinergmin quien detalló 25 de agosto de 2020, OSINERGMIN anexa el Informe Nº DSE-SIE-085-2020, en el que informa que, sobre el estado del proyecto tiene un avance global del 90% y que los trabajos en la Sub estación Tía María no se han iniciado.

Con relación a los eventos de fuerza mayor el regulador menciona que: “A la fecha, no se ha logrado una solución al conflicto social derivado del proyecto minero Tía María, lo cual conlleva a que el avance de las obras de la Línea de Transmisión 220 kV S.E. Moquegua – Tía María, como inicialmente concebido, continúa detenido en la torre Nº 206, sector Tambo".

Asimismo, la resolución que lleva la firma del titular Minem, Miguel Incháustegui, autoriza al Director General de Electricidad, a suscribir en representación del Estado, la Minuta de la Tercera Modificación al Contrato de Concesión Nº 379-2011 con la empresa.

Últimas noticias

WhatsApp puede suspender tu cuenta por estas prácticas: qué hacer si recibes un bloqueo y cómo pedir una revisión

Jorge Bruce: “Lo de Keiko Fujimori era conspirar, meter cabe, pero gobernar es otra cosa”

Comisión de Ética evaluará este lunes denuncias contra los diputados Julián Pérez Mallqui y Catherin Palomino

Economía

Minería en Perú: producción de cobre crece 80,3% en Áncash, pero otras regiones registran caídas

Precio del dólar hoy en Perú, sábado 26 de septiembre: consulta el tipo de cambio para compra y venta

Gobierno evalúa crédito suplementario: Pensión 65 subiría a S/700 y se financiarían medidas ante El Niño

Estados Unidos

¿Sabías que el oro de Atahualpa no está en Perú? El país de Latinoamérica donde ocultan el tesoro deseado por españoles

Los únicos 4 países de América Latina que cuenta con una de las mayores reservas de agua de la Tierra

Elecciones en Nueva York 2025: Zohran Mamdani gana la alcaldía y triunfo le da un fuerte golpe a la era Trump

Política

Jorge Bruce: “Lo de Keiko Fujimori era conspirar, meter cabe, pero gobernar es otra cosa”

Comisión de Ética evaluará este lunes denuncias contra los diputados Julián Pérez Mallqui y Catherin Palomino

Elecciones municipales: 6,7 millones de jóvenes votan, pero advierten que sus propuestas quedan sin seguimiento de las autoridades
