Cajamarca: Universidad de Jaén pagó trabajos inconclusos en obra de agua y desagüe de S/17 millones, alerta Contraloría

El informe revela irregularidades como deflexiones en la losa de la cisterna, lo que podría causar filtraciones, comprometer la estructura y afectar a 2.669 estudiantes.

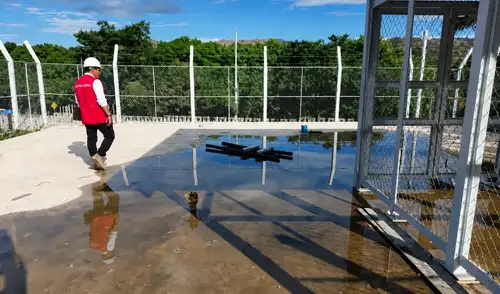

La Contraloría General detectó irregularidades en la ampliación del sistema de agua potable de la Universidad Nacional de Jaén, proyecto que costó S/17,2 millones.
La Contraloría General detectó irregularidades en la ampliación del sistema de agua potable de la Universidad Nacional de Jaén, proyecto que costó S/17,2 millones.

La Contraloría General de la República detectó presuntas irregularidades en la ejecución de la obra de ampliación del sistema de agua potable y alcantarillado de la Universidad Nacional de Jaén en Cajamarca, valorizada en S/17,2 millones. El proyecto busca beneficiar a 2.669 estudiantes.

Según el Informe de Visita de Control N.° 006-2026-OCI, realizado entre el 6 y el 22 de mayo, la casa de estudios habría efectuado pagos por partidas valorizadas en su totalidad, pese a que algunos trabajos no se habían ejecutado o presentaban avances parciales.

Irregularidades: trabajos no realizados fueron pagados en Cajamarca

El órgano de control precisó que entre las partidas observadas figuran trabajos de carpintería metálica, pisos y pavimentos, así como accesorios previstos en el diseño del reservorio, los cuales fueron pagados íntegramente pese a no estar concluidos.

Asimismo, la Contraloría advirtió que componentes como tapas metálicas sanitarias, cerco perimétrico, veredas de concreto, tuberías, válvulas de compuerta y uniones universales fueron valorizados pese a registrar ejecución parcial.

Contraloría pone a Universidad de Jaén bajo la lupa

Otro de los hallazgos fue la presencia de puntos de deflexión en la losa de concreto armado de la cisterna, lo que ha generado acumulación de agua. Esta situación podría provocar filtraciones, deterioro progresivo de la estructura y corrosión del acero de refuerzo, lo que compromete la calidad y vida útil de la infraestructura.

Los resultados fueron comunicados al titular de la universidad para que adopte medidas correctivas y preventivas que garanticen la adecuada ejecución de la obra.

¡Sigue a La República en WhatsApp! Únete a nuestro canal desde tu celular y recibe las noticias más importantes del Perú y el mundo en tiempo real.

UNI ofrece más de 80 cursos virtuales gratuitos: aprende sobre IA, ciberseguridad y análisis de datos

LEER MÁS

¿Se descansa el lunes 2 de noviembre?: Lo que dice la norma oficial tras el feriado del 1 de noviembre, Día de Todos los Santos

LEER MÁS

Adolescente termina en UCI tras depilarse las cejas con cera en centro estético de Pueblo Libre: investigan presunta infección bacteriana

LEER MÁS

Incendio en Mesa Redonda: bomberos confinan siniestro en el jirón Puno originado por presunto recalentamiento de aparato eléctrico

LEER MÁS
