Contraloría: Agro Rural no cumple con plazos para desarrollar proyecto de infraestructura hídrica en 14 regiones
La entidad adscrita al Midagri ha ejecutado S/68 millones menos de lo que tenía programado para invertir entre 2022 y 2023 en la iniciativa. Situación limitaría el abastecimiento de agua para el desarrollo de los pequeños productores agrarios en condición de pobreza y extrema pobreza.
- Indecopi sanciona a restobar por reproducir música de YouTube y Spotify: uso comercial requiere una licencia especial, según resolución
- Remate de Adunas en diciembre 2025: adquiere desde S/1 smartphones, parlantes, bicicletas y más electrodomésticos en esta subasta virtual antes de Navidad

La Contraloría General de la República (CGR) alertó que para los años 2022 y 2023 el Programa de Desarrollo Productivo Agrario Rural (Agro Rural) no viene cautelando el cumplimiento de la ejecución del cronograma de inversión del proyecto “Mejoramiento del servicio de recarga hídrica y aprovechamiento de agua de lluvia en 14 departamentos”.
El órgano contralor advierte que la entidad adscrita al Midagri solo ha asignado S/92 millones 568.419,001 entre los años 2022 y 2023 a la iniciativa en mención. Este monto es menor en más de S/68 millones a los S/160 millones 284.678,33 de inversión proyectada para dicho periodo.
TE RECOMENDAMOS
El impuesto invisible que ENCARECE tu vida: Monopolios y oligopolios en Perú | #ECONOW
En tal sentido, la CGR menciona que esta situación limitaría el abastecimiento de la demanda hídrica para el desarrollo de los pequeños productores agrarios en condición de pobreza y extrema pobreza.
El Informe de Hito de Control N.° 008-2023-OCI/5741-SCC señala que Agro Rural programó en su cronograma de inversión para el “Año 1” correspondiente al periodo 2022, un total de S/54 millones 355.255, y para el “Año 2” correspondiente al periodo 2023, un total de S/106 millones 284.678. Sin embargo, dichas cantidades difieren del Presupuesto Institucional Modificado (PIM) para esos periodos, en el que se verificó la asignación de S/24 millones 568.419 para el 2022 y S/68 millones para el 2023 (corte al 28 de febrero último).
Además, la comisión de control verificó que, pese a que en 2022 se asignaron S/24 millones 568.419 para el desarrollo del proyecto, el monto ejecutado fue de S/24 millones 160.130, de acuerdo a lo consignado en la consulta amigable del Seguimiento de la Ejecución Presupuestal del Ministerio de Economía y Finanzas (MEF). En tanto, a febrero de 2023 (fecha de corte) se ejecutó S/1 millón 735.544.
Cabe precisar que la ejecución de la inversión del proyecto que beneficiará a los pequeños productores se efectuará en 5 años, del 2022 hasta el 2026, con un costo total estimado de S/346 millones.
Sobre el proyecto

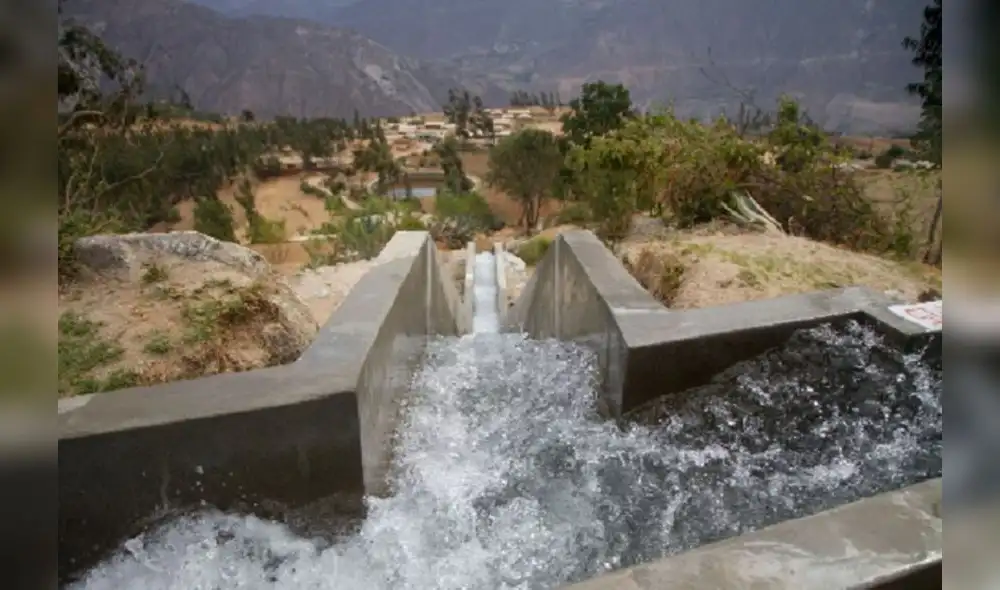

El proyecto de inversión apunta a beneficiar directamente a 97.870 pequeños productores agrarios de los departamentos de Áncash, Apurímac, Arequipa, Ayacucho, Cajamarca, Cusco, Huánuco, Huancavelica, Junín, La Libertad, Lima, Moquegua, Pasco y Puno en situación de pobreza y pobreza extrema.
Tiene como objetivo incrementar la capacidad de almacenamiento, infiltración y aprovechamiento del agua de lluvia, así como aumentar las capacidades de los productores para acceder a nuevos mercados locales, regionales y/o nacionales.
