Cusco: Contraloría detecta falta de capacidad hídrica en obra hidroeléctrica de Megantoni

Funcionarios no gestionaron los permisos necesarios para la ejecución de la obra valorizada en más de 2 millones 300.000 soles. Escaso caudal pone en peligro la dotación de energía eléctrica para una comunidad nativa.

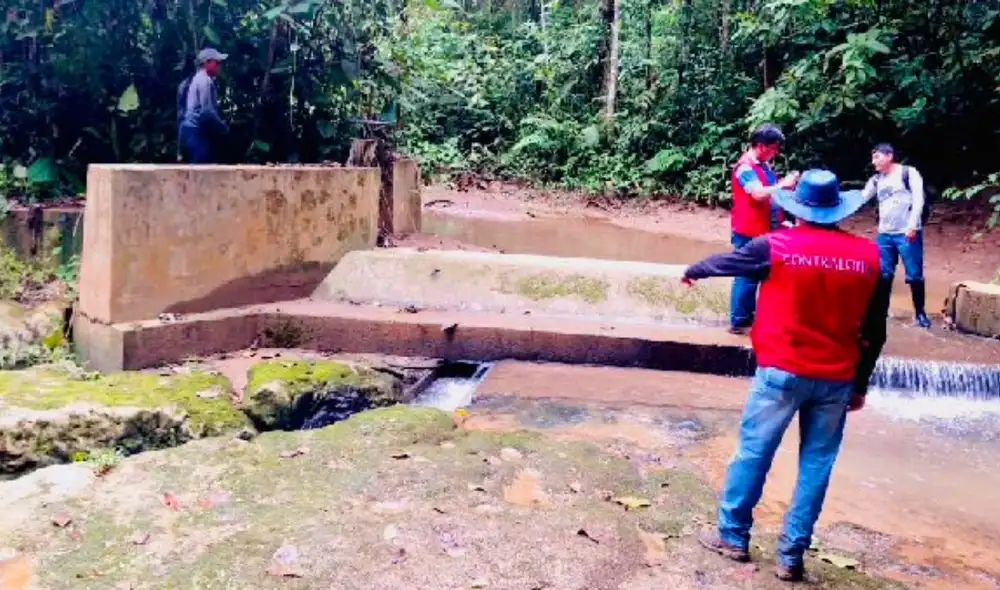

Obra hidroeléctrica de Puerto Huallana. Foto: Contraloría
Obra hidroeléctrica de Puerto Huallana. Foto: Contraloría

La Contraloría General detectó que en la obra de la Microcentral Hidroeléctrica de Puerto Huallana del distrito de Megantoni, provincia de La Convención (Cusco), no se cuenta con el caudal necesario para su funcionamiento. La obra, cuyo monto de inversión es de S/ 2 324 345, corre el riesgo de que no cumpla con dotar de energía eléctrica a la comunidad nativa de Puerto Huallana.

De acuerdo al Informe de Orientación de Oficio N° 4330-2022-CG/GRCU-SOO, se evidenció que funcionarios y servidores públicos de la municipalidad distrital de Megantoni no gestionaron los permisos necesarios para la ejecución del proyecto.

Entre la documentación requerida se encuentran las siguientes: la declaración de impacto ambiental ante el Ministerio de Energía y Minas, que incluye la emisión de la opinión técnica vinculante del Servicio Nacional de Áreas Naturales Protegidas por el Estado (Sernanp); la autorización de desbosque ante el Servicio Nacional Forestal (Serfor) y/o plan de monitoreo arqueológico ante el Ministerio de Cultura; así como la autorización de disponibilidad hídrica y autorización de ejecución de obras.

En ese sentido, durante la revisión y aprobación del expediente técnico, se advirtió que los funcionarios y servidores públicos de la entidad edil no subsanaron la falta de autorizaciones necesarias para la ejecución de proyectos de generación de energía hidroeléctrica.

Asimismo, durante la ejecución física del proyecto, el ejecutor constató la falta de caudal suficiente para el funcionamiento de la turbina y solicitó reiteradamente la regularización de los permisos necesarios ante las entidades competentes. A pesar de ello, la entidad no efectuó ninguna gestión al respecto.

Cabe mencionar que, durante la ejecución del servicio de orientación de oficio al funcionamiento de la obra, se observó que no se encuentra en operación, principalmente por la falta de recurso hídrico, hecho que generaría sobre costos a la municipalidad para poder corregir esta deficiencia.
