Chavimochic: detectan penalidades sin cobrar y pago por prestaciones no ejecutadas
Según Contraloría General, hecho irregulares causaron perjuicio económico por S/ 128.000

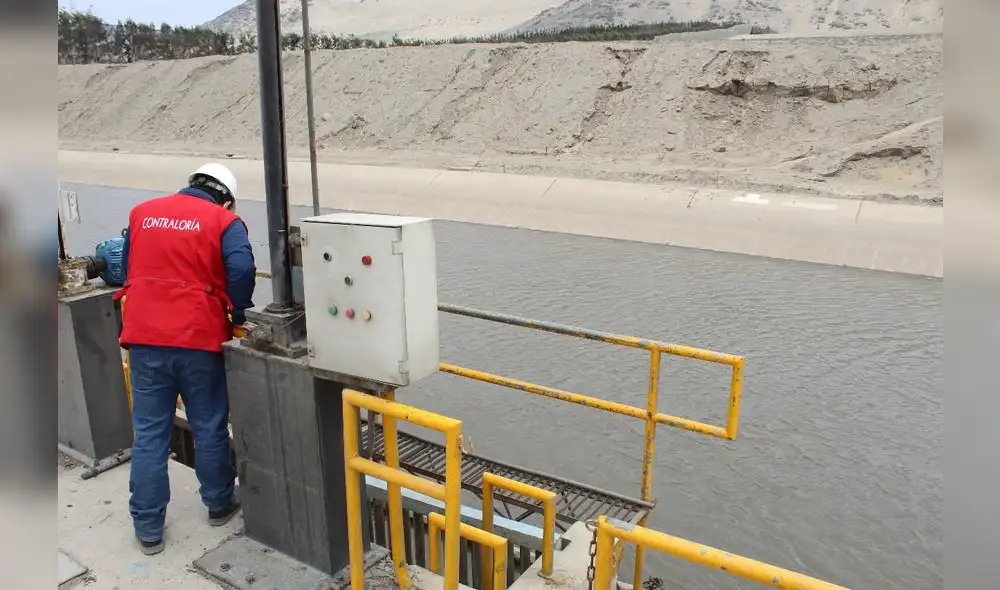

La Contraloría General de la República (CGR) detectó, en el marco del megaoperativo de control en La Libertad, que en la ejecución de una obra en el Proyecto Especial Chavimochic (PECh) no se cobraron las penalidades por mora e inasistencia injustificada de personal clave de la empresa contratista. Además, se pagó por prestaciones no ejecutadas al supervisor de la obra; estos hechos causaron un perjuicio económico de S/ 128.541 para el PECh.
Peritos de la CGR evidenciaron que, respecto a las penalidades no cobradas por mora, en la construcción de la línea de transmisión y subestación de distribución de la Planta de Tratamiento de Agua Potable (PTAP) ubicada en Alto Salaverry, se otorgó una segunda ampliación de plazo por 16 días calendario que, además de no corresponder, fue aprovechada por el contratista para realizar actividades distintas a las que motivaron su aprobación.
Video destacado
¡BELMONT DEFIENDE ACTUAR DE OBRAS EN VIVO! + KEIKO CELEBRA | SIN GUION CON ROSA MARÍA PALACIOS

planta PECh
Según la comisión de control, la ampliación de plazo solicitada por el contratista, promovida por el supervisor de obra y funcionarios del PECh que opinaron favorablemente, no se dio de acuerdo a ley y por lo tanto correspondía el cobro de una penalidad por mora ascendente a los S/ 49.098.
- Gobierno declara días no laborables compensables por la visita del papa León XIV a Perú
- Cambian nombre de Alameda Palestina por Caja de Agua en SJL: vecinos rechazan la decisión municipal
PUEDES VER La Libertad: azotan a dirigentes ronderos por fuga de presunto feminicida
Asimismo, según el Informe de Control Específico N.º 007-2021-2-0608-SCE, se advirtió que el residente y supervisor de obra se ausentaron por 34 y 23 días, respectivamente, lo que debió implicar el cobro de una penalidad por inasistencia del residente (S/ 71.447) y el no pago de prestaciones al supervisor de la obra (S/ 7.996).
Nos comunicamos con el gerente general del PECh, Edilberto Ñique Alarcón, y nos manifestó que aún no le habían alcanzado el informe de la CGR.
