Más de 280 predios sin expropiar frenan ejecución de autopista El Sol

Según Contraloría, dichas áreas no han sido expropiadas por el Ministerio de Transportes y Comunicaciones para entregarlas a la concesionaria. El plazo venció en 2017.

Autopista El Sol

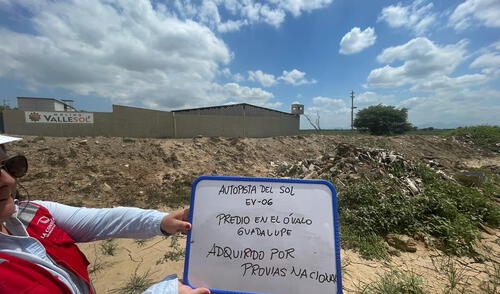

Este predio, pese a haber sido adquirido por Provías, aún no lo tiene la concesionaria. Foto: Contraloría

La Contraloría General de la República evidenció que la inacción del Ministerio de Transportes y Comunicaciones (MTC), a través de su Dirección de Disponibilidad de Predios y de la Dirección de Derecho de Vías de Provias Nacional, está aplazando la culminación del subtramo Evitamiento Guadalupe – San José de Moro del tramo Trujillo – Chiclayo de la Autopista del Sol.

La Entidad Fiscalizadora Superior verificó que 287 predios afectados por la ejecución del subtramo en mención aún no han sido entregados a la concesionaria, debido a que todavía no se ha concluido con la adquisición y/o expropiación del total de predios, a pesar de que el plazo máximo para la entrega de áreas a la concesionaria venció el 30 de agosto de 2017, según el contrato de concesión.

Las funciones de adquisición, expropiación y transferencia interestatal de inmuebles para el desarrollo de infraestructura de transportes fueron de competencia de la Dirección de Derecho de Vías de Provias Nacional hasta el 2 de julio de 2021, y a partir de la fecha lo son de la Dirección de Disponibilidad de Predios de la Dirección General de Programas y Proyectos de Transportes del MTC.

Casi dos años después del cambio de competencias, y según el Informe de Control Concurrente n.° 11213-2023—CG/APP-SC, los expedientes de 263 predios de los 287 en mención aún continúan bajo la administración de la Dirección de Derecho de Vías de Provias Nacional, mientras que los 24 restantes fueron transferidos a la Dirección de Disponibilidad de Predios del MTC recién el 17 de junio de 2022, mediante un acta de entrega y recepción del acervo documentario para que culmine con su adquisición y entrega al concesionario.

Cabe precisar que, de los 263 predios 195 ya han sido adquiridos por el MTC, tres corresponden a transferencias interestatales que se encuentran en trámite y 65 no requieren ser liberados.

De los otros 24 predios nueve fueron transferidos a favor del Ministerio de Transportes, seis son privados pendientes de adquisición, nueve son estatales pendientes de transferencia y dos son interferencias de servicio público pendientes de liberación.

Resultados de admisión San Marcos 2027-I: LINK OFICIAL para consultar la lista de ingresantes, puntajes y resultados por carrera

LEER MÁS

Indecopi multa con más de S/1,8 millones a cinco empresas por importar llaveros, pulseras y otros productos Labubu sin autorización

LEER MÁS

Temblor en Perú hoy EN VIVO, domingo 25 de octubre: último sismo, magnitud y epicentro según el IGP

LEER MÁS

Después de 100 años, Tren Macho será modernizado con inversión de más de US$500 millones: anuncian viajes gratis desde octubre

LEER MÁS
