Arequipa: Cobra reclama US$ 120 millones por retrasos en Majes II

Sigue la novela. Concesionaria de proyecto hidroenergético, demandó al Gobierno Regional de Arequipa ante SICRECI por incumplimientos. En mayo se decide si obra va a arbitraje o sigue.

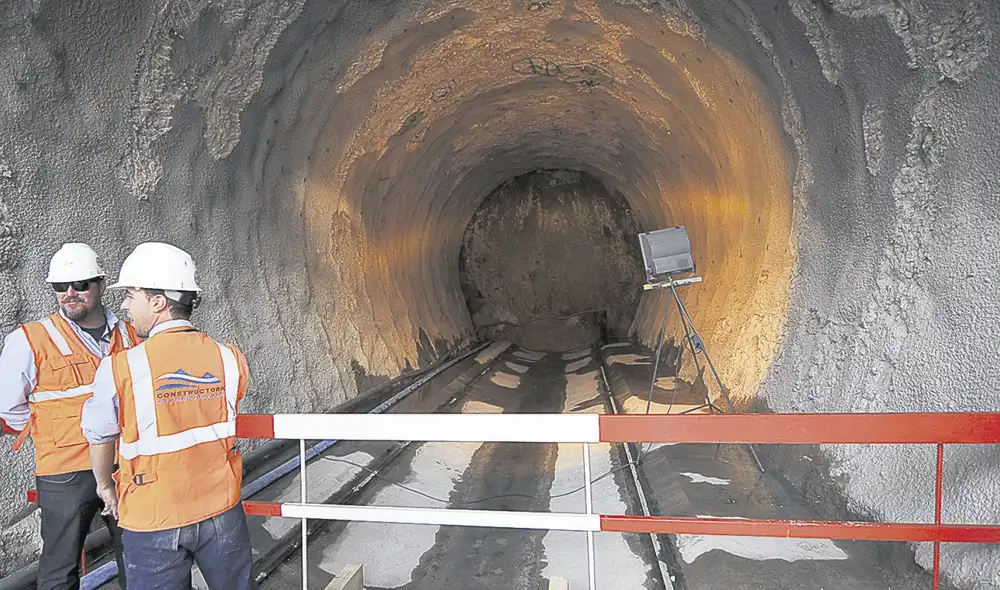

Discrepancias. Empresa de capital francés ahora demanda cambiar la ejecución de los túneles por falta de otra tuneladora. Foto: La República
Discrepancias. Empresa de capital francés ahora demanda cambiar la ejecución de los túneles por falta de otra tuneladora. Foto: La República

Cobra demandó a la Autoridad Autónoma de Majes (Autodema), ante el Sistema de Coordinación y Respuesta del Estado en Controversias Internacionales de Inversión (SICRECI) del Ministerio de Economía y Finanzas (MEF). La concesionaria que ejecuta Majes Siguas II advierte en un informe perjuicios e incumplimientos de Autodema, luego de la firma de la adenda 13.

René Cruz, gerente de Desarrollo de Majes II, confirmó que presentarán sus descargos.
SICRECI escuchará a ambas partes, para ver a qué acuerdos se puede llegar hasta el 8 de mayo, plazo máximo. De ello dependerá el reinicio de obras o un arbitraje que paralice por enésima vez la obra.

TE RECOMENDAMOS

¿KEIKO LE QUITARÁ LA PRESIDENCIA A SÁNCHEZ? ZUNINI EN VIVO | QUE NO SE TE OLVIDE CON CARLOS CORNEJO

Los trabajos fueron suspendidos por Cobra debido a las lluvias. Según su cronograma deberían retomarse entre marzo y abril, pero con el trato directo pendiente, no hay nada fijo.

El gerente ejecutivo de Autodema, Ulises Aguilar Villavicencio, detalló que hay nueve grupos de controversias en la demanda. Exigen la entrega del control del proyecto (terrenos para la ejecución de trabajos) y aprobación del expediente N°2. El funcionario indicó que tienen como último plazo el 12 de abril para ceder las áreas del anexo Pusa Pusa que serán inundadas para la represa de Angostura y los de Tarucamarca, ingreso a la represa de Condoroma.

Sobre el expediente N°2, Aguilar anunció que de manera unilateral Cobra lo dio por aprobada, cuando no levantó las observaciones de la supervisora. De 358 objeciones, quedan pendientes de absolver 159. La transnacional además indica un perjuicio de US$ 120 millones. Acusa perjuicios por el tiempo de demora de ejecución de obras. A octubre era de US$ 90 millones y a la fecha es alrededor de US$ 120 millones. Para el funcionario hay la sensación que la empresa quiere llegar al arbitraje y no reiniciar los trabajos, sostuvo Aguilar en la reunión con los consejeros.

Túneles en cuestión

Cobra plantea modificar los túneles Trasandino y Pucará que conducirán las aguas represadas de Angostura. Aguilar anunció que ese expediente ya fue aprobado, ahora quieren variar la metodología de construcción de Pucará. Cobra arguye que por la guerra entre Ucrania y Rusia ya no podrá contar con una segunda tuneladora. El funcionario sostuvo que la tuneladora era más eficaz. “Es una solicitud que se ha incluido en la adenda 13 para que se les apruebe un nuevo expediente”, indicó el funcionario.v

google iconPrefiero a La República en Google
Lo más visto
Lo último
Precio del dólar hoy en Perú, miércoles 10 de junio: tipo de cambio y cotización actualizada en bancos y mercado paralelo

Precio del dólar hoy en Perú, miércoles 10 de junio: tipo de cambio y cotización actualizada en bancos y mercado paralelo

LEER MÁS
Trabajadores CAS alertan de que el MEF reduciría la gratificación de julio al 10% de la remuneración: ¿cuándo se pagaría el 100%?

Trabajadores CAS alertan de que el MEF reduciría la gratificación de julio al 10% de la remuneración: ¿cuándo se pagaría el 100%?

LEER MÁS
Dólar registró retroceso en Perú mientras el sol gana terreno en el mercado cambiario

Dólar registró retroceso en Perú mientras el sol gana terreno en el mercado cambiario

LEER MÁS
Gratificación para trabajadores CAS: MEF confirma pago en julio ¿cuánto recibirían y en qué fecha se entregaría el beneficio?

Gratificación para trabajadores CAS: MEF confirma pago en julio ¿cuánto recibirían y en qué fecha se entregaría el beneficio?

LEER MÁS
MTC: Línea 1 del Metro de Lima y Callao movilizará hasta 1.2 millones de pasajeros al día: ¿qué incluye la inversión de US$3.887 millones?

MTC: Línea 1 del Metro de Lima y Callao movilizará hasta 1.2 millones de pasajeros al día: ¿qué incluye la inversión de US$3.887 millones?

LEER MÁS
Paso a paso para justificar una multa electoral: ¿Quiénes pueden hacerlo y en qué situaciones?

Paso a paso para justificar una multa electoral: ¿Quiénes pueden hacerlo y en qué situaciones?

LEER MÁS

Recetas

Ofertas

Últimas noticias

Economía

Estados Unidos

Política
