Arequipa: advierten trabajos no autorizados en obra vial Jerusalén - San Juan de Dios

La Contraloría identificó obras que no cuentan con visto favorable de Municipalidad Provincial de Arequipa y que podrían originar el incremento de costos.

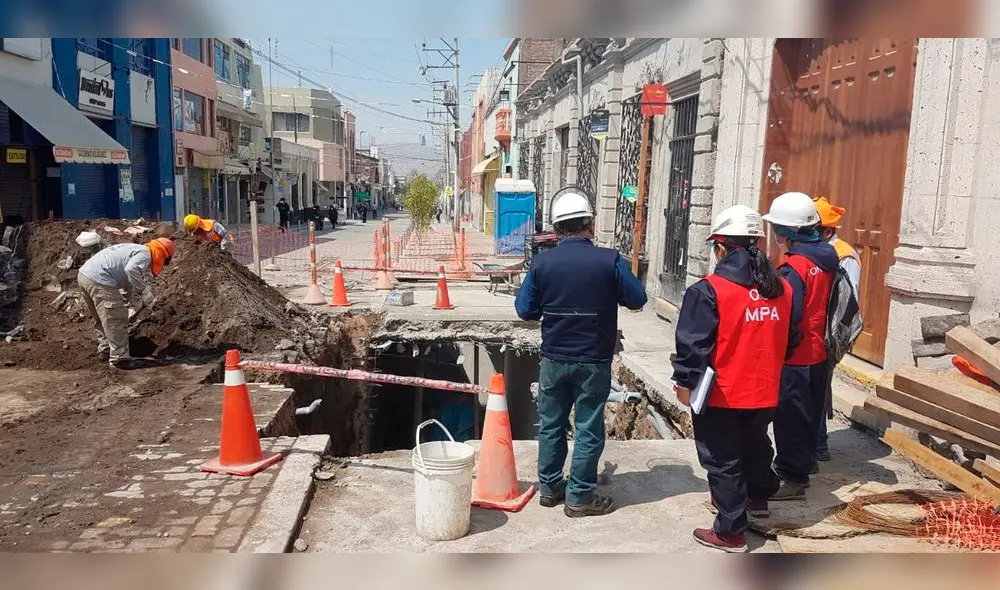

Representantes de órgano de control inspeccionaron obras de eje viail. Foto: Contraloría.
Representantes de órgano de control inspeccionaron obras de eje viail. Foto: Contraloría.

La Contraloría General evidenció que los trabajos para la ampliación de dos subestaciones eléctricas, que son adicionales de la obra de mejoramiento del eje vial Jerusalén – San Juan de Dios en el centro histórico, se ejecutan sin aprobación ni autorización de la Municipalidad Provincial de Arequipa, titular del proyecto.

El Informe de Control Concurrente n.° 043-2020-OCI/0353-SCC fue notificado el 29 de octubre de 2020 a la comuna para que adopte las acciones correctivas inmediatas.

Dicho proyecto se ejecuta por administración directa desde el 15 de octubre de 2018 y tenía un plazo de ejecución de 290 días calendario, así como un presupuesto superior a los S/ 19 millones. Presenta tres ampliaciones de plazo por un total de 472 días y estaba previsto concluir el 14 de noviembre de 2020.

En visitas de inspección, la comisión de control constató trabajos de ampliación de la subestación eléctrica n.° 3 ubicada entre las calles San Camilo y Alto de la Luna, mientras que en la subestación n.° 1018, situada entre las vías Jerusalén y Santa Martha, se trabaja en el acondicionamiento de una nueva puerta de ingreso.

El supervisor de la obra informó que el sustento de dichos trabajos adicionales se encontraba en evaluación y, por lo tanto, se ejecutan sin aprobación y no cuenta con certificación presupuestal aprobada por la Municipalidad, situaciones que podrían originar el incremento de costos.

Entre otras complicaciones identificadas se encuentra la valorización de partida relacionada con la implementación del Plan para Prevención, Vigilancia y Control del COVID-19 en julio de 2020, sin que a esa fecha se haya adquirido mascarillas para el personal de obra. Los trabajos se ejecutan sin la debida seguridad y señalización en zonas de intervención.

Además, Contraloría advirtió anotaciones en el cuaderno de obra incompletas y que no cuentan con registro de cantidad de obreros que trabajaron en septiembre, y el presupuesto del expediente técnico se incrementó por almacén y guardianía durante el estado de emergencia por COVID-19 por un monto mayor al que pagaba la entidad.
